THI CÔNG PHỄU NHỰA TOP-BASE CHO SÀN VÀ MÓNG CÔNG TRÌNH

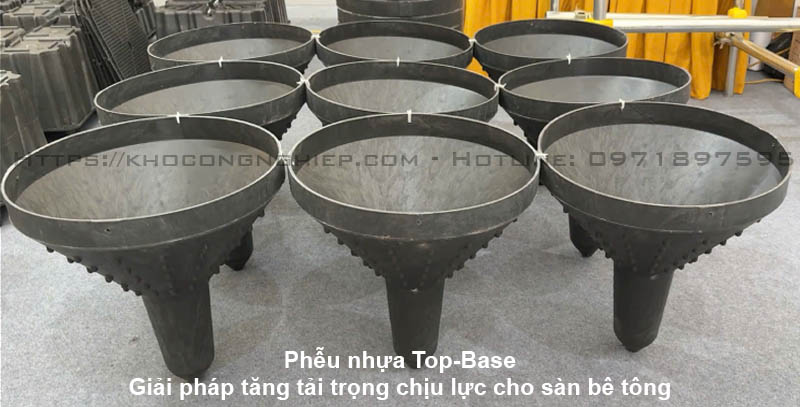

Phễu nhựa Top Base là một giải pháp công nghệ tiên tiến được ứng dụng trong xử lý nền đất yếu và cải thiện khả năng chịu tải của sàn bê tông. Sản phẩm được chế tạo từ nhựa PP chịu lực cao, có khả năng chịu nhiệt tốt, nhẹ nhàng, dễ vận chuyển và thi công. Hệ cơ sở Top Base được sử dụng phổ biến trong xây dựng nhà xưởng, kho bãi, bãi đậu xe, khu dân cư có nền yếu — nơi cần giảm tải bản thân, tăng độ bền và hạn chế, nứt sàn.

Phễu nhựa Top Base đã được ứng dụng thành công tại nhiều quốc gia như Nhật Bản, Hàn Quốc, Ý, Đức, và Thụy Sĩ trong các công trình yêu cầu xử lý nền yếu hoặc tối ưu tải trọng sàn. Ứng dụng tiêu biểu gồm:
- Sàn nhà công nghiệp và nhà xưởng: giảm tải trọng lên nền móng, thi công nhanh, dễ lắp ghép.
- Bãi đỗ xe tầng hầm hoặc sàn treo: kết hợp với công nghệ sàn rỗng (U-Boot) để giảm khối lượng bê tông, tránh võng sàn.
- Khu dân cư, nhà phố vùng đất yếu: tăng khả năng thoát nước, chống nứt nền móng, không cần ép cọc.
- Làm móng bể chứa chất lỏng, bể xử lý nước thải
- Công trình hạ tầng nhẹ: đường nội bộ, sân bê tông, nền bồn chứa, hoặc trạm kỹ thuật tạm.

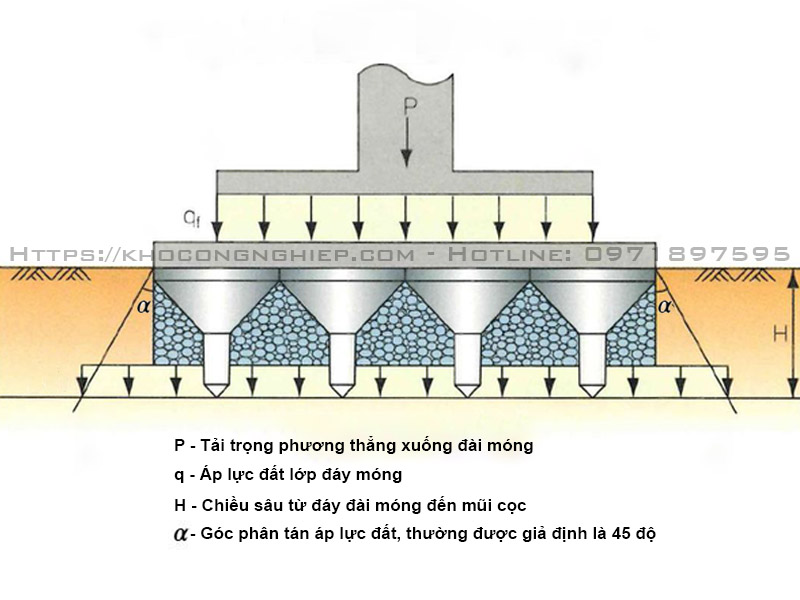

Nguyên lý hoạt động:

- Hệ phễu Top Base hoạt động dựa trên nguyên lý phân tán tải trọng và tạo khoang rỗng ổn định trong nền đất yếu.
- Khi thi công, phễu nhựa được đặt úp ngược ngửa lên tạo thành các khoang hình chóp nón rỗng bên dưới lớp bê tông.
- Sau khi đổ bê tông, hệ Top Base trở thành hệ khung rỗng ổn định, giúp giảm thể tích bê tông, nhưng vẫn duy trì cường độ chịu nén cao.
- Tải trọng từ sàn được phân bố đều qua thân phễu và gối bê tông vào lớp nền, hạn chế tập trung ứng suất, giảm lún cục bộ và tránh nứt gãy.
- Khoang rỗng tạo ra còn giúp thoát nước, thông khí, tránh ẩm mốc, và cải thiện điều kiện bảo dưỡng nền.
QUY TRÌNH THI CÔNG NỀN, MÓNG SỬ DỤNG PHỄU NHỰA TOP BASE

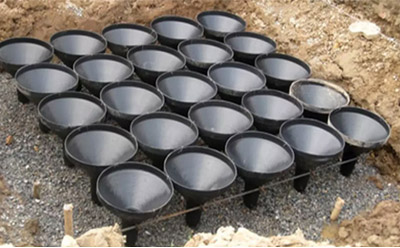

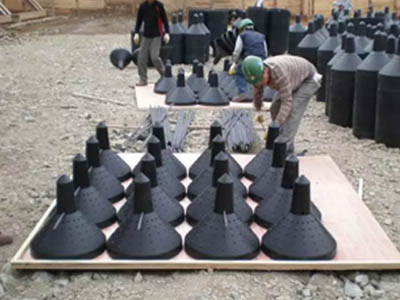

Bước 1: Nối các phễu nhựa thành khối
Mục đích: Tạo thành các mô-đun đồng nhất, dễ dàng lắp đặt hàng loạt.
- Thực hiện:
- Kết hợp lại các tấm nhựa (500x500mm) bằng cách kết nối nhựa hoặc dây rút.
- Đặt phòng trên mặt sạch, tránh va đập mạnh làm nứt mép.

- Lưu ý kỹ thuật:
- Kiểm tra quá trình trước khi lắp — không sử dụng vết nứt, móp.
- Đảm bảo khí cụ giữa các khối ghép, tránh gây mất ổn định khi đổ bê tông.
- Chế độ công việc nơi gió lớn nếu chưa được xác định rõ ràng, vì nhẹ nhàng dễ dịch chuyển.

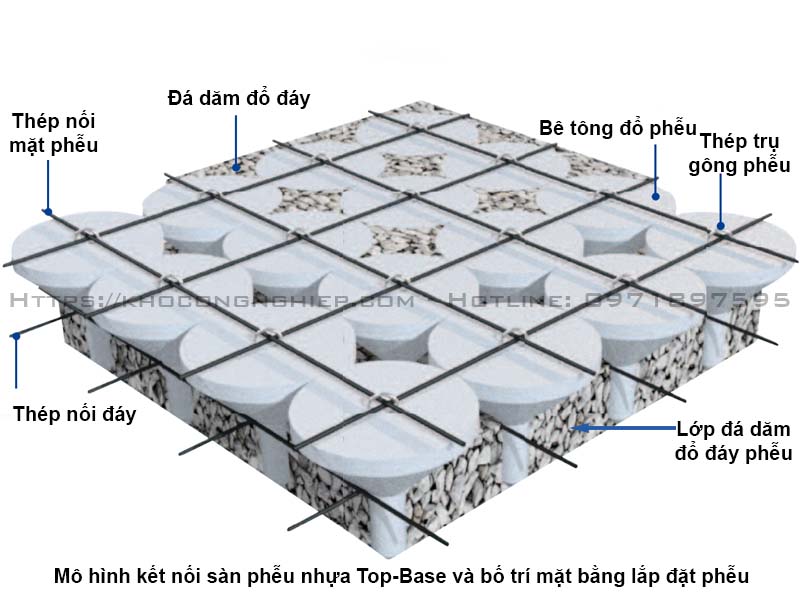

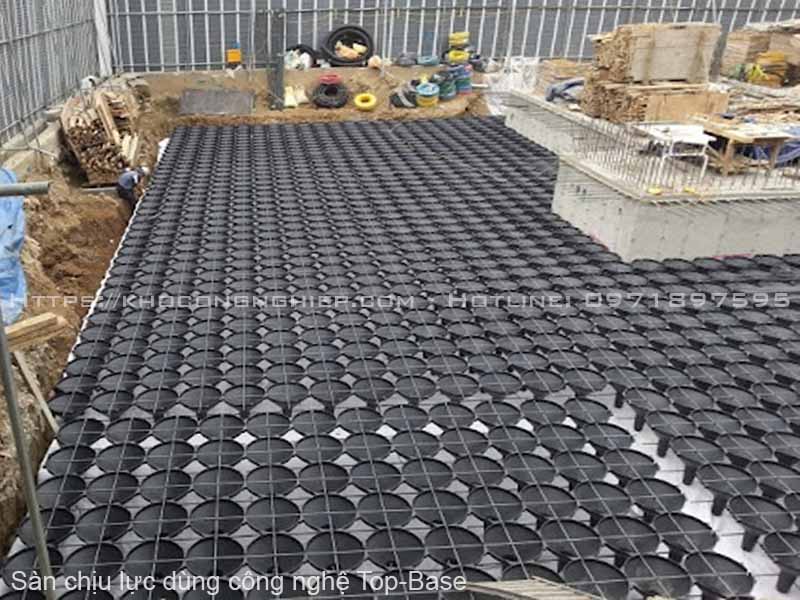

Bước 2: Đặt các khối phễu nhựa lên nền
Mục đích: Bố trí hệ phễu đúng vị trí thiết kế, đảm bảo ổn định và đồng đều.
- Thực hiện:
- San phẳng nền, đầm chặt lớp đất, đá dăm hoặc cát đệm.
- Rải lớp đá dăm hoặc cát dày 5–10cm.
- Lắp các khối phễu thành hàng đều, chuẩn cao độ thiết kế.

- Lưu ý kỹ thuật:
- Kiểm tra độ cao bằng máy thủy bình, sai số không quá ±5mm.
- Không đặt phễu trên nền còn ướt hoặc mềm, tránh lún cục bộ.
- Bảo đảm biên dọc, biên ngang vuông góc – tạo hình khối ổn định.

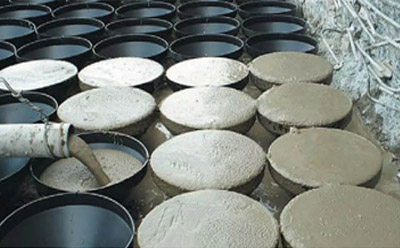

Bước 3: Đổ bê tông lót trong các phễu nhựa
Mục đích: Tạo chân đế chịu lực, liên kết chắc chắn giữa phễu và nền.
- Thực hiện:
- Dùng bê tông 200–250, độ sụt 10–12cm.
- Đổ bê tông 2/3 chiều cao phễu để cố định vững chắc.

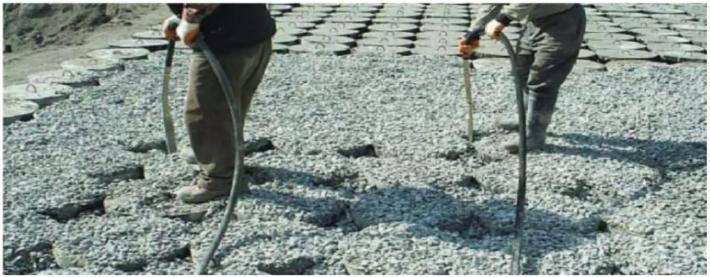

- Sau khi đổ, dùng đầm dùi nhỏ rung nhẹ xung quanh phễu.

- Lưu ý kỹ thuật:
- Không đầm quá mạnh gây biến dạng hoặc bật phễu khỏi vị trí định hình.
- Đảm bảo bảo vệ bề mặt phễu sạch trước khi đổ bê tông.
- Thời gian tối thiểu 24–48h để bê tông đạt độ cứng trước khi rải lớp kế tiếp.
Bước 4: Rải đá dăm lên toàn bộ bề mặt
Mục đích: Tạo lớp trung gian phân tải và ổn định kết cấu.
- Thực hiện:
- Rải đá dăm 1x2 hoặc 2x4 đều khắp bề mặt, dày 5–10cm.
- Dùng đầm bàn hoặc đầm cóc nhẹ để san phẳng.

- Lưu ý kỹ thuật:
- Không trực tiếp trên phễu khi bê tông chưa đủ cứng.
- Tránh lẫn tạp chất, bùn, vật sắc nhọn gây hư hỏng - Nên dùng đá sạch hoặc rửa trước khi khi đưa vào sử dụng.
- Sau khi đầm, mặt lớp đá phải phẳng đều và không lồi lõm quá ±10mm.
Bước 5: Lắp đặt lớp thép trên
Mục đích: Tạo cốt chịu lực chính cho sàn bê tông.
- Thực hiện:
- Bố trí thép D6–D10 (hoặc theo bản vẽ), hai lớp vuông góc với nhau.
- Sử dụng con kê nhựa hoặc bê tông dày 30–50mm để giữ cao độ.
- Buộc kết nối chắc chắn, không để thép dịch chuyển khi đổ bê tông.

- Lưu ý kỹ thuật:
- Khoảng cách lưới thép đều, sai số <10mm.
- Các mối nối chồng tối thiểu 40 lần đường kính thép.
- Không để thép bị dính dầu, bùn — ảnh hưởng đến độ bám bê tông.
Bước 6: Đổ lớp bê tông bảo vệ và hoàn thiện mặt sàn
Mục đích: Hoàn thiện sàn chịu lực và bảo vệ toàn bộ hệ kết cấu Top Base.
- Thực hiện:
- Đổ bê tông phủ mác ≥250, dày 10–15cm.
- Sử dụng đầm dùi hoặc đầm bàn loại nhẹ nhàng để loại bỏ bọt khí.
- Dùng thước nhôm để gạt, can phẳng lớp bê tông một cách liên tục cho toàn bộ mặt sàn trong khi đổ.
- Lưu ý kỹ thuật:
- Đổ liên tục, không để ngắt quãng bê tông.
- Che phủ và giữ ẩm ít nhất 7 ngày sau đó để tránh nứt mặt bê tông.
- Kiểm tra độ cao, độ phẳng cuối cùng sai số không quá ±5mm.
Link tham khảo sản phẩm: https://khocongnghiep.com/san-pham/Pheu-nhua-Top-base
Một số thông số quan trọng khác:
Tiêu chí | Yêu cầu kỹ thuật |
Độ phẳng bề mặt | ±5mm / 2m chiều dài |
Sai số cao độ phễu | ±10mm |
Mác bê tông | ≥250 (sàn), ≥200 (chân phễu) |
Độ ẩm bảo dưỡng | 7–10 ngày liên tục |
Tải trọng thiết kế | 20–50 tấn/m² (tùy cấu hình) |

- Tải trọng sàn tăng 20–30%, giảm 25% khối lượng bê tông so với nền đặc.
- Hạn chế nứt, lún nền, phù hợp mọi loại đất yếu.
- Thi công nhanh, gọn, an toàn và dễ kiểm soát chất lượng.
BƯỚC ĐAN SẮT CHO PHỄU NHỰA TOP BASE
Mục đích:
- Phân bố đều tải trọng từ lớp bê tông lên hệ phễu nhựa Top Base.
- Tăng khả năng chịu uốn, giảm nứt và lún cục bộ trên sàn.
- Kết nối thống nhất giữa các ô phễu, giúp sàn làm việc như một khối đồng nhất.
Cấu tạo lưới thép:
Thép sử dụng: CB240 hoặc CB300, đường kính Ø6 – Ø10mm tùy tải trọng công trình.
Khoảng cách ô lưới: 150×150 mm đến 200×200 mm.
Lớp thép:
- Với sàn mỏng (<150mm): 1 lớp thép phía trên phễu.
- Với sàn dày hoặc tải lớn: 2 lớp thép (trên và dưới) kết hợp thanh chống đứng (spacer) định vị.
Cách lắp đặt:
- Đặt con kê nhựa (spacer) trên đỉnh phễu Top Base để tạo lớp bảo vệ bê tông ≥ 25mm.
- Trải lưới thép lớp 1, buộc cố định với con kê để không xê dịch trong quá trình đổ bê tông.
- Nếu dùng 2 lớp thép, đặt các thanh spacer định vị giữa hai lớp, đảm bảo đúng cao độ thiết kế.
- Kiểm tra liên kết thép tại mép ô phễu, bảo đảm thép không đâm thủng thành phễu hoặc làm biến dạng vật liệu nhựa.
- Buộc chặt các mối nối thép bằng dây kẽm mềm; hạn chế hàn để tránh biến dạng nhiệt.
Lưu ý:
Không bước trực tiếp lên phễu nhựa sau khi lắp xong; nên đặt ván thao tác hoặc sàn công tác di động.
Đảm bảo lớp thép đều và phẳng — tránh chỗ lồi lõm gây sai cao độ lớp bê tông.
Trước khi đổ bê tông, cần nghiệm thu:
- Cao độ và độ phẳng lưới thép.
- Liên kết chắc chắn giữa thép và phễu.
- Khoảng cách bảo vệ lớp bê tông theo tiêu chuẩn TCVN 5574:2018 (≥25mm với thép Ø≤10mm).
- Khi đổ bê tông, nên dùng ống dẫn và bàn rung cầm tay để tránh lực va đập trực tiếp làm xô lệch phễu.
- Với sàn có tải trọng động lớn (khu công nghiệp, kho hàng, bãi xe container), nên dùng thép Ø10, 2 lớp, và thêm lưới chống nứt thép Ø4 ở lớp trên cùng.
Có thể bố trí lưới thép hàn sẵn D6a200 để rút ngắn thời gian thi công, đảm bảo độ đồng đều.
Phễu nhựa Top Base là giải pháp móng nhẹ hiện đại, dùng để gia cố nền đất yếu và tăng khả năng chịu tải của sàn bê tông. Khi kết hợp với sàn nhẹ U-Boot, hệ thống tạo thành cấu trúc “móng nhẹ – sàn nhẹ” giúp giảm tải trọng công trình 25–40%, tiết kiệm 15–25% bê tông và thép, hạn chế nứt sàn và lún nền. Thi công nhanh, gọn, không cần cốp pha truyền thống, phù hợp cho nhà xưởng, tầng hầm, kho bãi và khu công nghiệp. Giải pháp này giúp tăng tuổi thọ công trình và tối ưu chi phí tổng thể.
